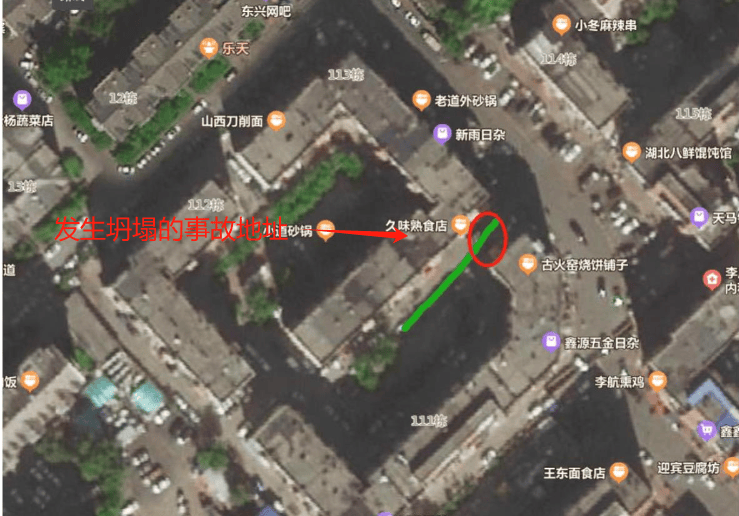

2023年5月1日9时12分左右,哈尔滨市道里区2022年老旧小区改造项目施工现场发生一起一般坍塌事故,造成1名作业人员死亡,直接经济损失约130.3万元。
经调查认定,“5.1”坍塌事故是一起因施工单位未及时对沟槽进行支护,作业人员冒险作业造成的一般生产安全责任事故。
事故发生经过
2023年4月29日,****公司施工人员开始迎宾小区一街区113栋排水管线末端接市政排水管线施工,当日沟槽挖掘基本完成。
4月30日下雨,施工现场未进行施工作业;
5月1日早6时30分许,挖掘机司机姜*文对施工现场沟槽进行清理,为接下来施工人员进入沟槽接管做准备工作。
8时30分许,***公司老旧小区改造项目经理谭*巡查到迎宾小区一街区113栋附近时,由于前一天下雨,怕沟槽泥土松动,要求施工单位做好支护,并让一街区安全员顾*民去传达。顾*民到达113栋沟槽施工现场后,将项目经理谭*的要求传达给飞升运达公司施工现场技术员辛*,随后辛*安排工人去取木板和木方做支护。
8时44分,工人曹*江在未对沟槽进行支护情况下进入沟槽开始接管作业,但由于管道口轻微变形,曹**迟迟未能将管道口对接。
9时08分,刘*见曹**迟迟未完成接管便下入沟槽帮曹**接管。
9时12分,沟槽南侧土方忽然发生坍塌,将蹲在沟槽中的刘*掩埋,曹**小腿被埋。
事故原因
(一)直接原因
施工作业人员冒险进入没有进行支护的沟槽中进行作业,是引发该起事故的直接原因。
(二)间接原因
1.施工单位****公司现场施工人员未按照相关施工方案对作业现场沟槽及时进行支护;现场安全管理人员对施工现场安全巡查不到位,未能及时排除可能诱发基坑坍塌的隐患;现场指挥作业人员未能及时制止冒险作业的行为。
2.工程总包单位***公司老旧小区改造项目现场安全管理人员对施工现场安全检查不到位。
3.工程监理单位****公司老旧小区改造项目现场监理工程师对施工现场发现的冒险作业行为未能采取有效行动制止。
相关人员处罚结果
该事故是一起作业人员安全意识不足,相关单位现场管理不力造成的一般生产安全责任事故。对相关公司管理人员以及事故相关责任人共8人进行相应的处罚。
///////
在沟槽作业中
土方坍塌时有发生
今天小编就和大家分享下
沟槽施工中预防坍塌的安全施工要点
1.沟槽开挖基本流程
动土作业管理
⚪
1.做好既有临近地下管线的摸排和保护。
2.严格按照既定施工方案施工。
3.做好沟槽支护。
4.做好沟槽表动(静)荷载管理,尤其是临边堆土、机械(车辆)。
5.人员下沟槽作业前,需清除上部松动土石块,保证作业安全。
6.做好动土作业管理。需按照一表四要素申报→全面准确识别风险→危险作业管控及可视要求执行。
编制沟槽开挖安全专项施工方案
⚪
施工单位应根据基础环境、支护形式、沟槽深度、地质条件、气候条件、周边坏境、施工方法、施工周期和地面荷载等相关资料编制沟槽开挖安全专项施工方案,确定开挖方法、开挖深度、支护形式、回填方法、安全措施要求等。
安全专项施工方案需经过施工单位技术负责人审批通过,报监理审查后方可实施,同时报建设单位备案。
开挖深度超过 5m(含 5m)的或开挖深度虽未超过 5m,但地质条件、周围环境、地下管线特别复杂的沟槽开挖及支护工程,安全专项施工方案需经过专家论证并修改完善后,履行有关审核和审查手续后方可实施
沟槽开挖与支护
⚪
1.沟槽开挖前查清地下埋设的管线位置、深度、走向,并加设标记,设置护栏。
2.开挖沟槽要按照土质情况和设计要求进行放坡或支护。地基为软弱土层、地下水渗透系数较大或受场地限制在现场不具备放坡的情况下应采取支护措施。
3.设有支撑的沟槽,应遵循“开槽支撑、先撑后挖、分层开挖和严禁超挖”的原则开挖。开挖同时应做好放坡、沟槽支护、监测、排水等安全技术措施。
4.挖土时要自上而下顺序作业,严禁掏挖。机械挖运土方时应有专人指挥,施工机械离沟槽上口边缘应有一定的安全距离。沟槽挖深较大时,应确定分层开挖的深度。
5.沟槽开挖过程中,施工单位应进行沟槽变形监测,明确变形控制指标与报警值。
6.沟槽支护完成后,施工单位、监理单位必须对进行支护的沟槽进行分段验收,验收合格后,方可继续施工。
7.堆土坡脚距沟槽上口边缘的距离应不小于1.2m,堆土高度不应超过 1.5m,严禁在设计预计的滑裂面范围内堆载。
2.支护措施基本规定
支护措施要求
●
1.开挖到规定深度时,应及时安装支护构件。继续向下开挖应每0.4-0.8米及时补充支护。拆除支护进行回填时,应每拆除0.4-0.8米进行一次回填
支护结构应具有足够的强度、刚度和稳定性。
3.支护的连接点必须牢固可靠。
4.支护部件的型号、尺寸、支撑点的布设位置,各类桩的入土深度及锚杆的长度和直径等应经计算确定。
5.围护墙体、支撑围檩、支撑端头处设置传力构造,围檩及支撑不应偏心受力,围檩集中受力部位应加肋板。
6.支护不得妨碍沟槽开挖及构筑物的施工。
7.支护安装和拆除方便、安全、可靠。
禁止作业情形
⚪
1.无沟槽开挖专项施工方案。
2.作业前,未对作业人员进行技术交底和安全交底。
3.未按照方案要求做好安全技术措施。
4.沟槽无上下通道。
5.无作业监护人员或作业监护人员能力不满足工作要求。
6.沟槽发生坍塌、管涌等突发状况。
7.其他禁止作业情形。
支护使用期维护
⚪
1.雨期施工时,应在沟槽顶、沟槽底采取有效的截排水措施;对地势低洼的沟槽,应考虑周边汇水区域地面径流向沟槽汇水的影响;排水沟、集水井应采取防渗措施。
2.沟槽周边的施工用水应有排放措施,不得渗入土体内。
4.当沟槽体渗水、积水或有渗流时,应及时进行疏导、排泄、截断水源。
5.开挖至沟槽底后,应及时进行垫层和结构施工。
沟槽回填与支护拆除
⚪
1.沟槽支护拆除前应对沟槽两侧构筑物和槽壁进行安全检查。沟槽支护拆除应与回填配合交替进行。
2.钢、木板桩支撑的沟槽回填,支撑的拆除应自下而上逐层进行。沟槽填土压实高度达到支撑的高度时,方可拆除该层支撑。拔出板桩后的孔洞宜用砂填实。
3.人工回填时,应指派至少一人在沟槽外进行安全监护。
